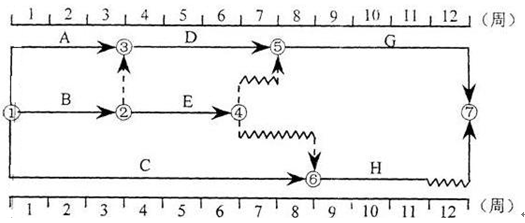

某工程雙代號時標網(wǎng)絡計劃如下圖所示,其中工作E的自由時差為( )。
A、0
B、1周
C、2周
D、3周
【正確答案】B
【答案解析】本題考查的是時標網(wǎng)絡計劃中時間參數(shù)的判定。在雙代號時標網(wǎng)絡計劃中,當一項工作的緊后工作當中緊接著的都是虛工作的時候,其自由時差為虛工作波形線長度的最小值,自由時差為1。參見教材P133。
